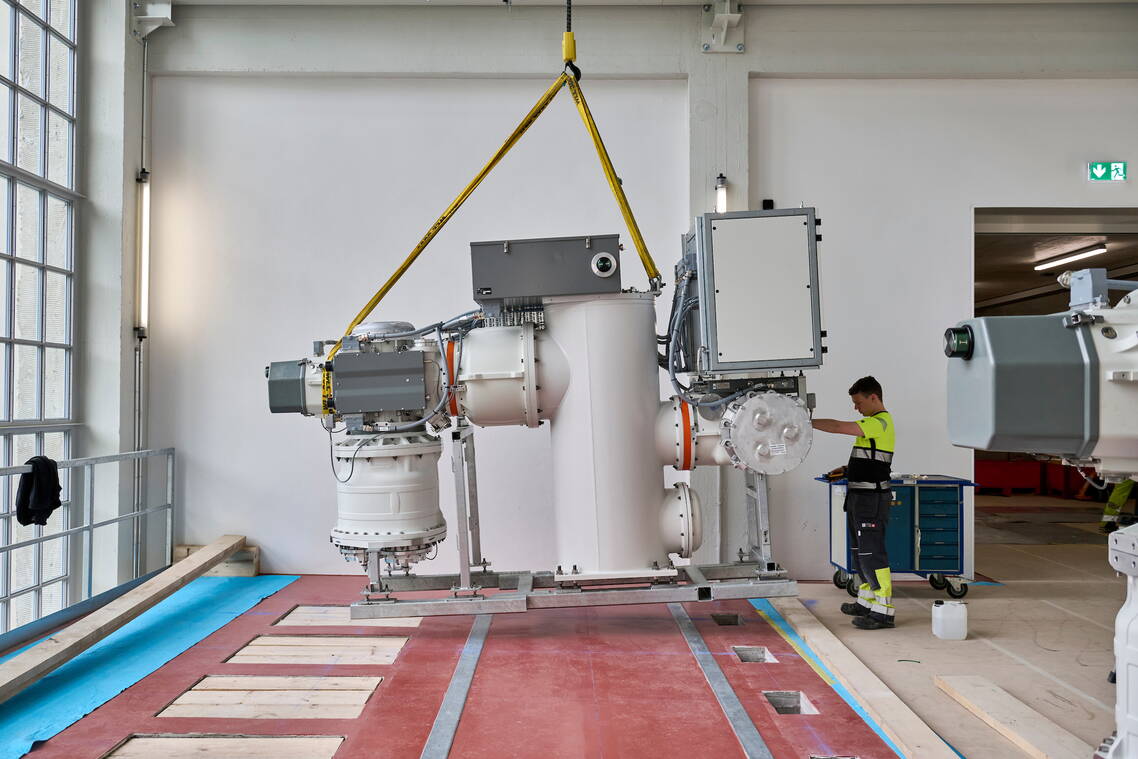

Mai 2024

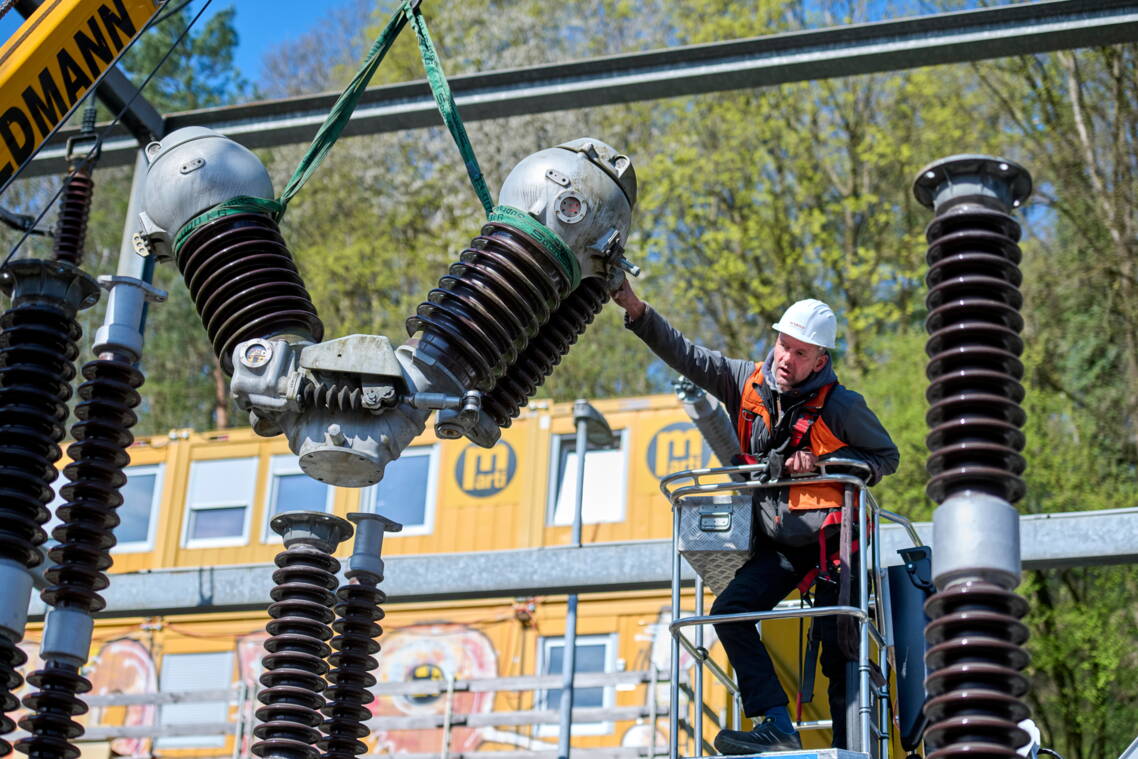

Es findet die Anlieferung und Einbringung der Hochspannung-sanlage (HS-Anlage) statt.
April 2024

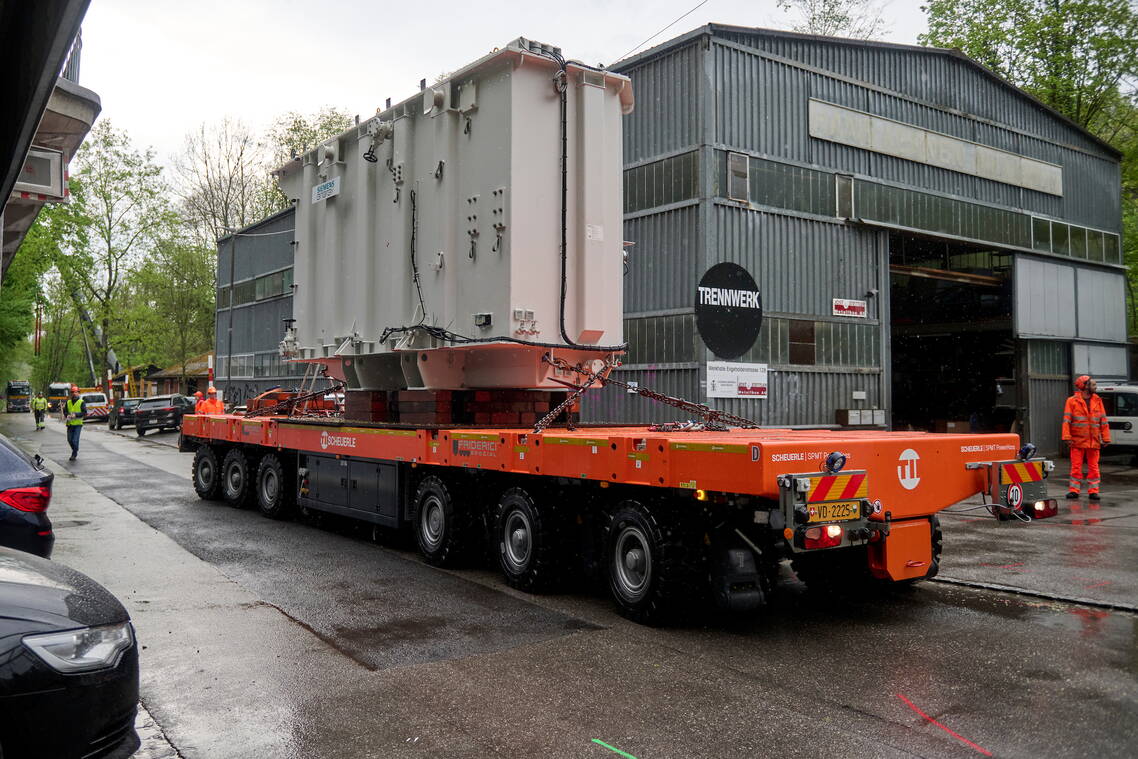

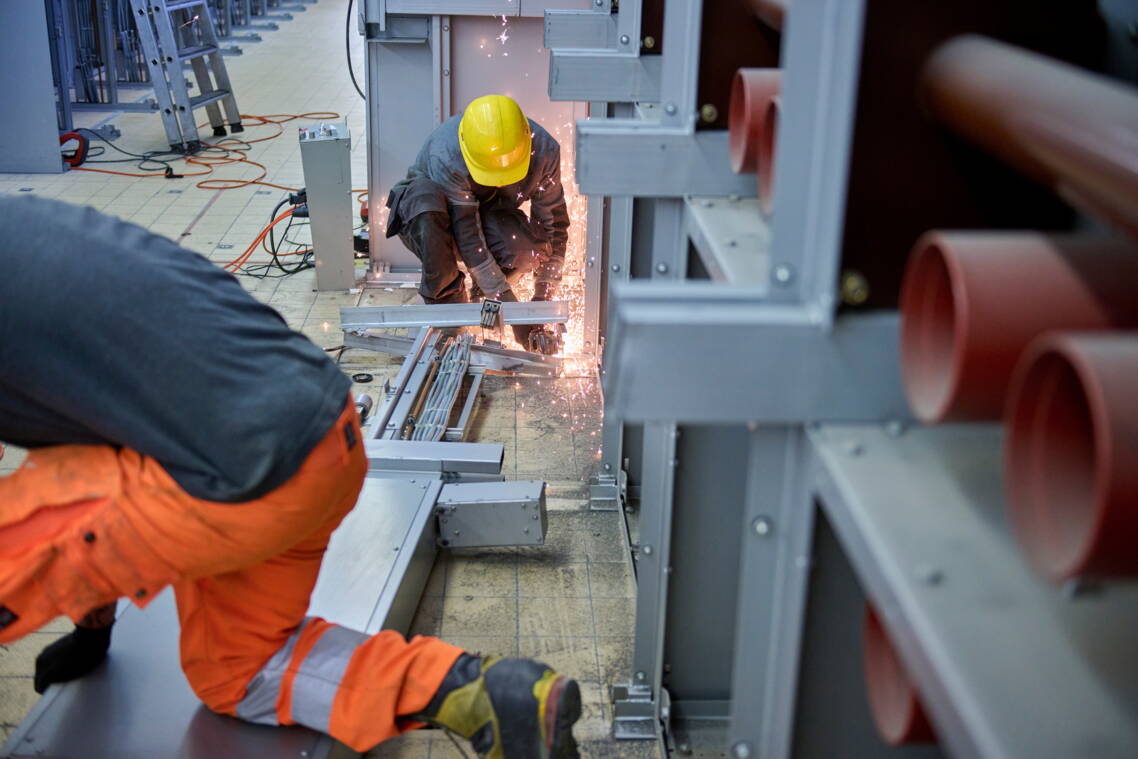

Die Anlieferung der Transformatoren erfolgt mittels zweier Schwerlasttransporte
sowie einem selbstfahrenden Transporter SMPT (Self-Propelled Modular Transporter).
März 2024

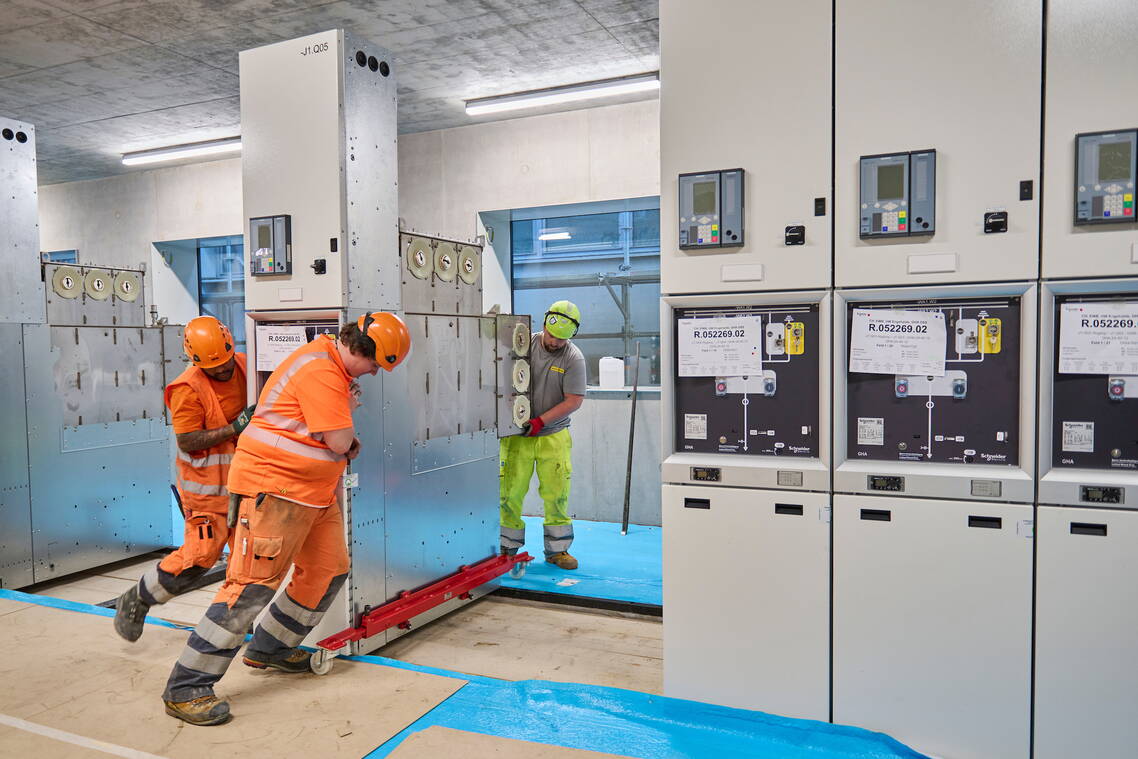

Ende März 2024 wird die Mittelspannungsanlagen (MS-Anlagen) angeliefert und im Gebäude eingebracht.
Februar 2024

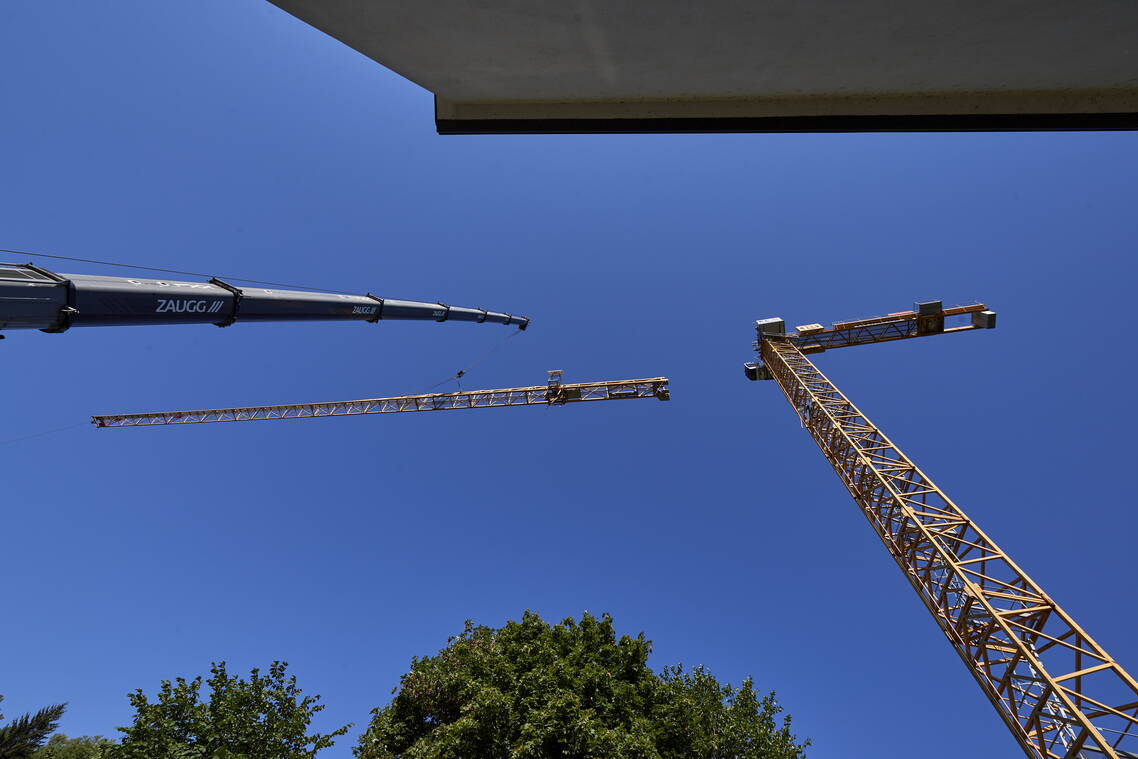

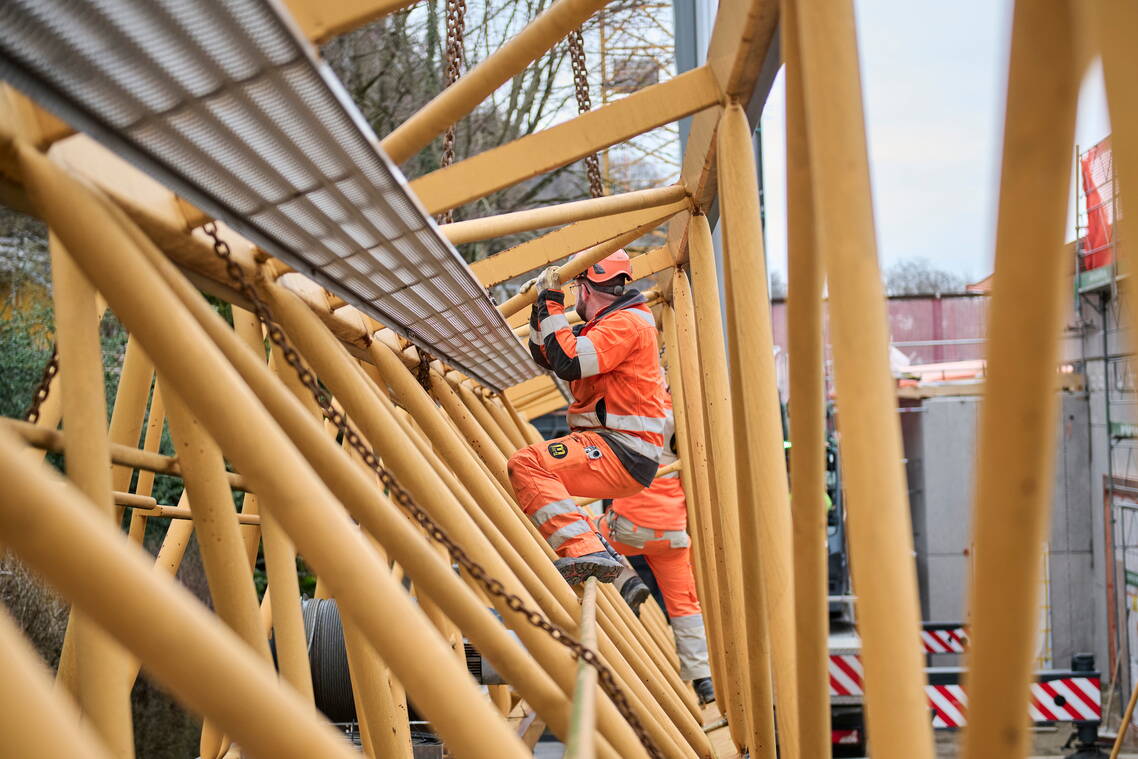

Nach der Realisierung der Hochbauten wird der Turmdrehkran mit Hilfe eines Pneukrans demontiert.
Februar 2024

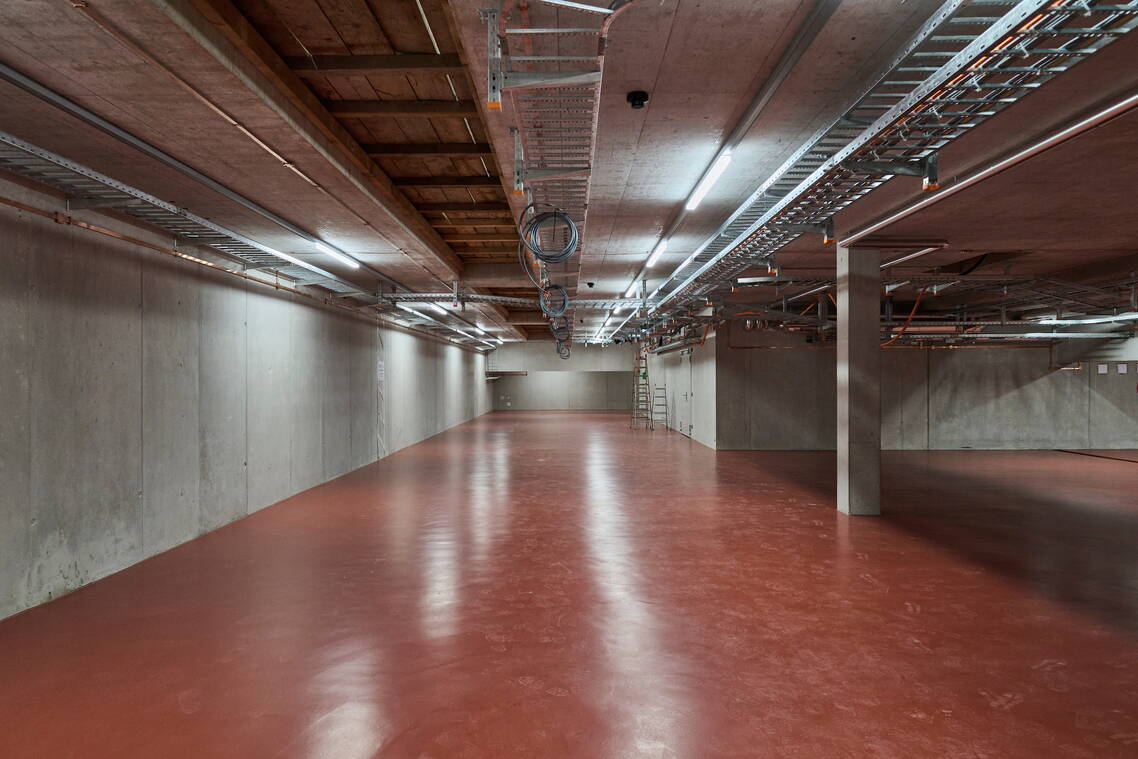

Das Gebäude mit dem Kupferdach ist fertiggestellt und für die Einbringung der Anlagen vorbereitet.
Oktober 2023 bis März 2024
Nach der Fertigstellung des Rohbaus erfolgen die Arbeiten an der Fassade inkl. Stockarbeiten.
April 2023 bis Oktober 2023

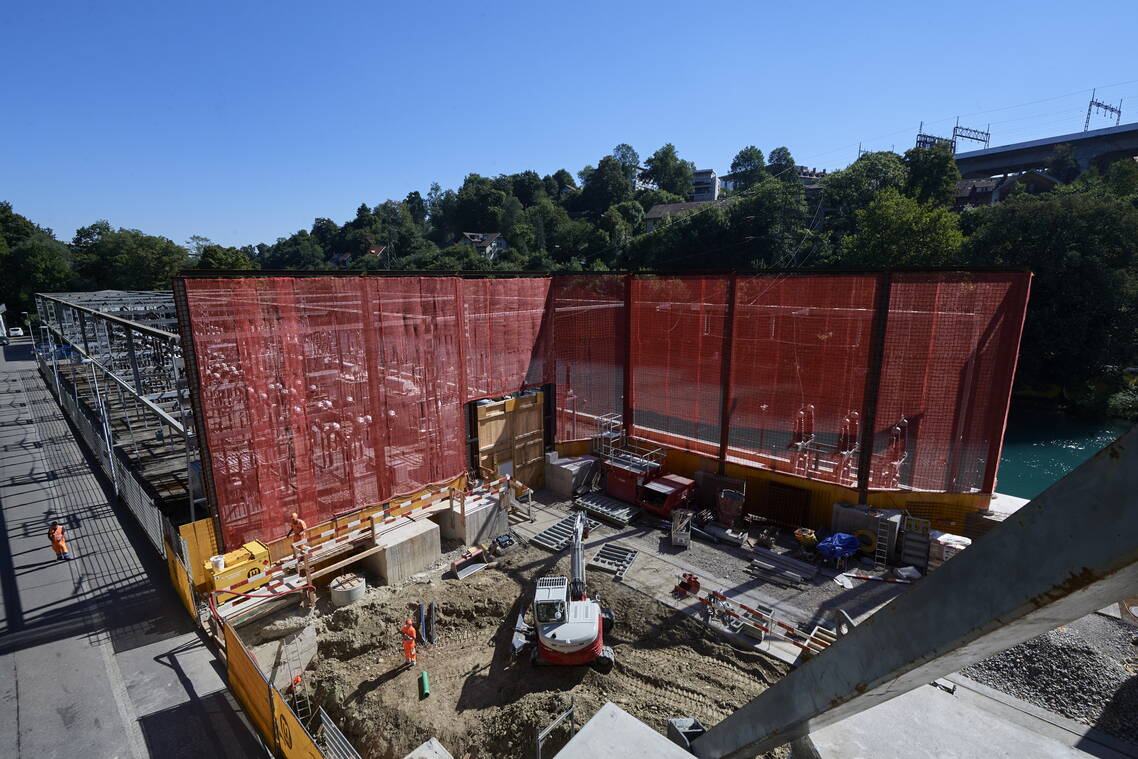

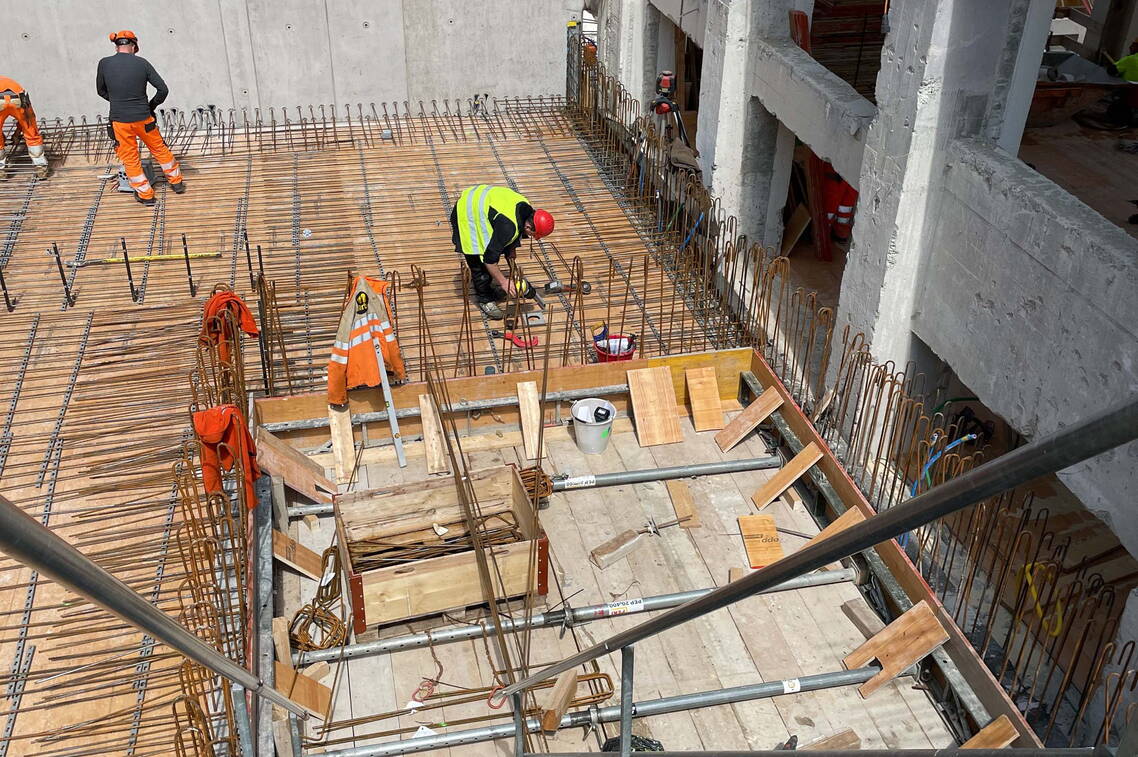

Mit der Erstellung der Wände und Decken wächst das Gebäude laufend in die Höhe. Nach Fertigstellung des Gebäudes startet der Innenausbau (Metallbau, Fenster, Spengler usw.).
Dezember 2022 bis März 2023

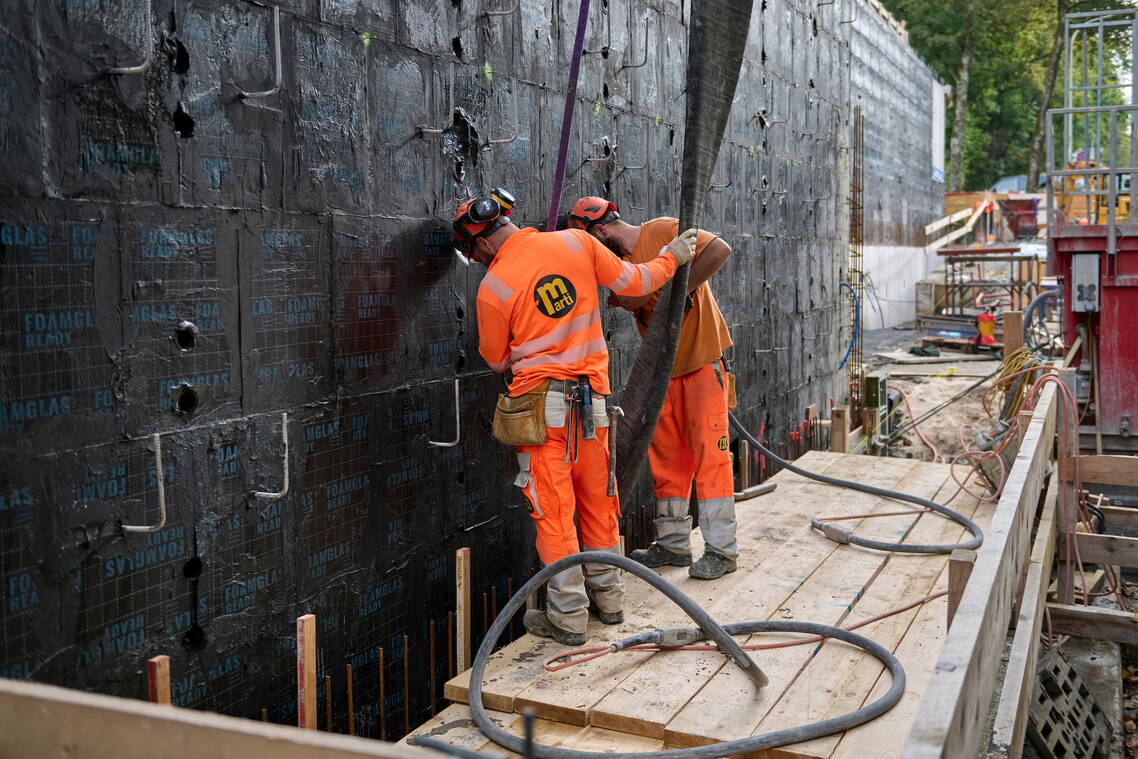

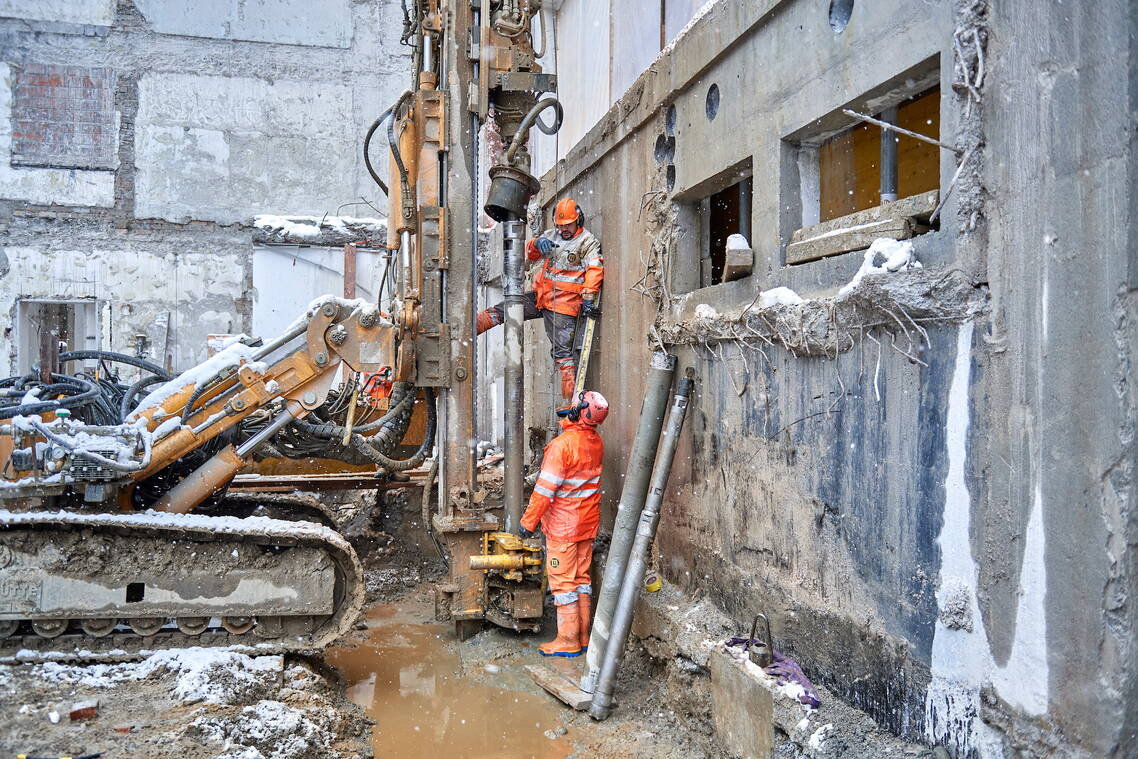

Die Baugrube wird ausgehoben. In der Baugrube werden die Baugrubensicherungen und Mikropfählen erstellt.
Oktober 2022

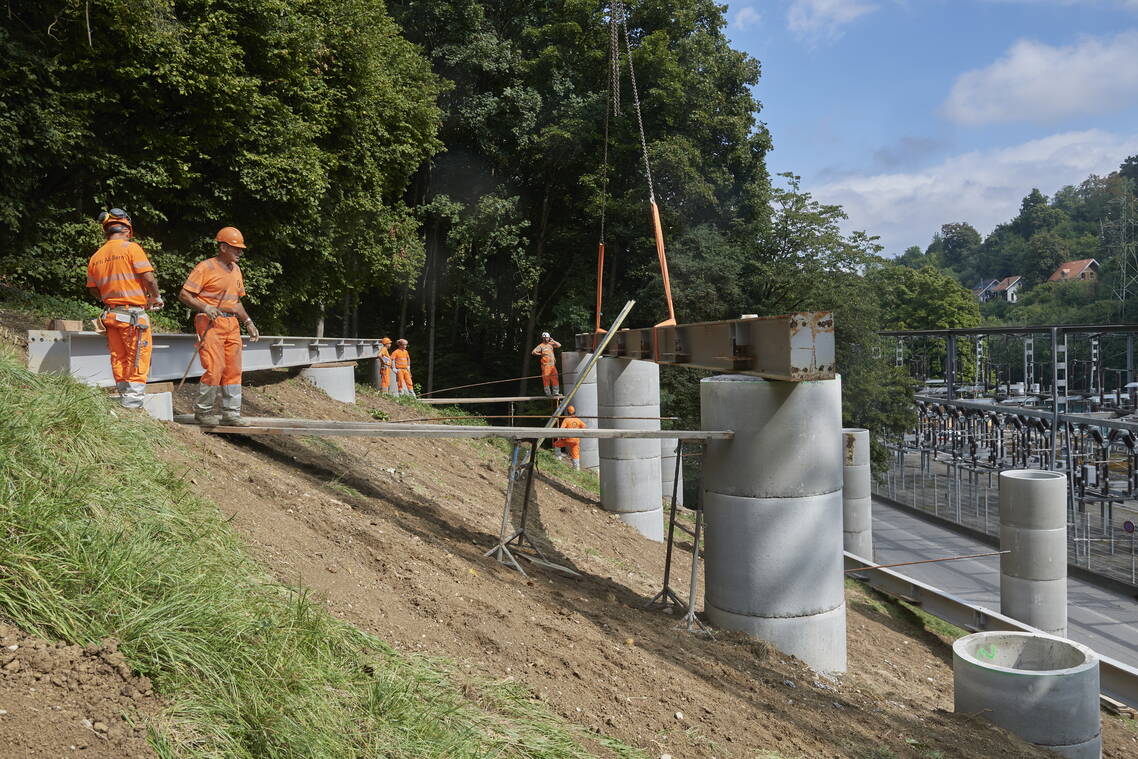

Die bestehende Mittelspannungsanlage muss über die ganze Bauzeit in Betrieb sein. Der notwendige provisorische Elektrorohrblock wird entlang der Baugrube und dem zukünftigen Neubau erstellt.
September 2022
Auf der Wiese westlich der Engehaldestrasse wird das Containerdorf mit den Büro- und Sanitärcontainern der Baustelle aufgebaut. Das Containerdorf wird auf Fundationspfählen errichtet.
September - November 2022

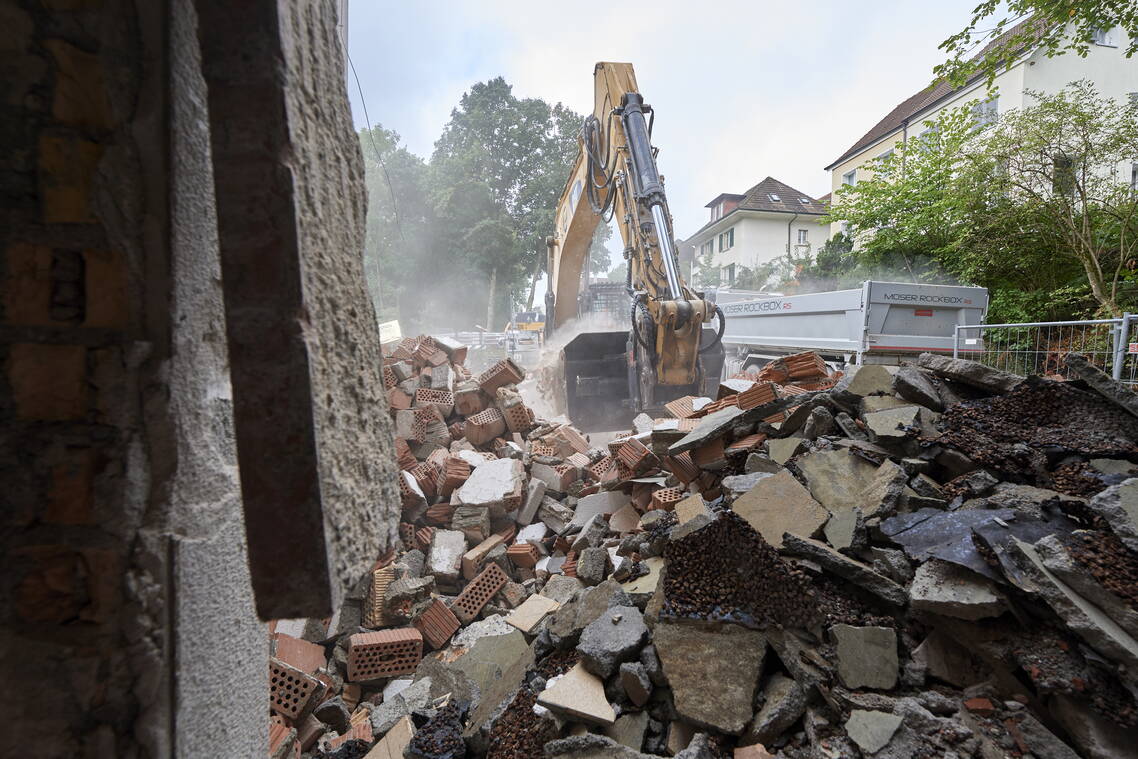

Zur Bauvorbereitung wird der Westtrakt des bestehenden Gebäudes abgebrochen.
Um die denkmalgeschützte Kranhalle sowie den Bestandesbau vor Erschütterungen zu schützen, wird der abzureissende Gebäudeteil vor dem eigentlichen Rückbau mit einer Betonfräse abgetrennt.
August 2022

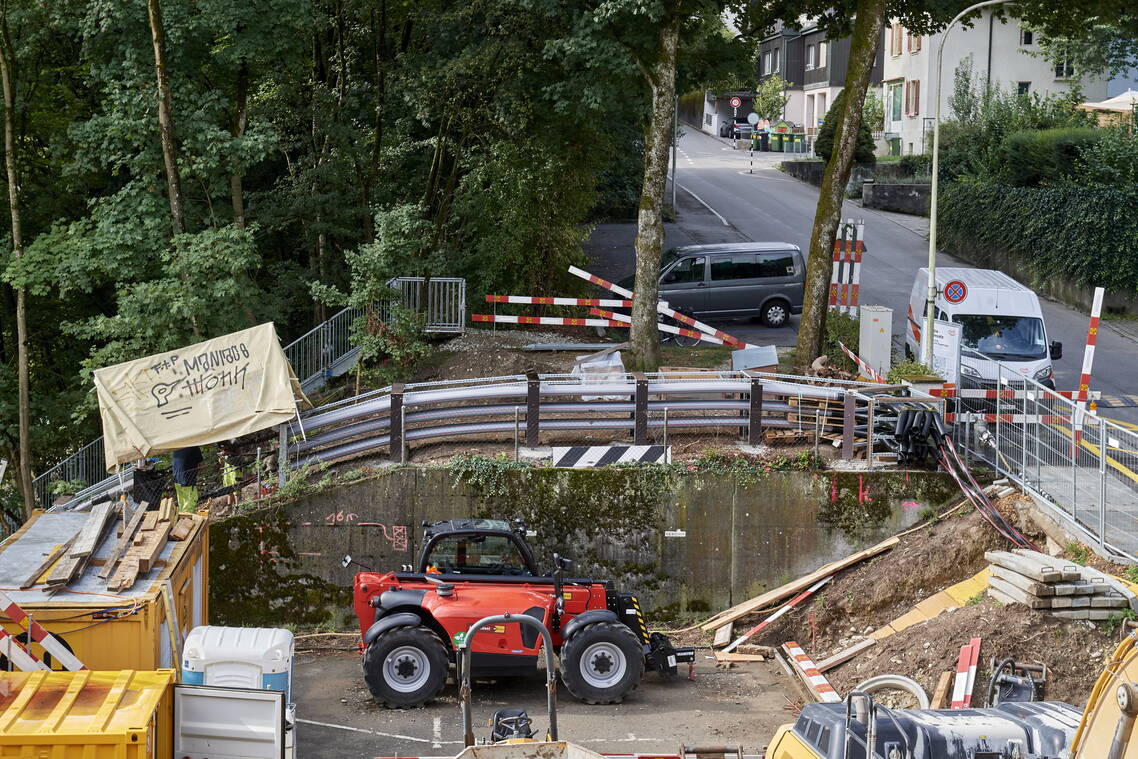

Der Zugang zur Aare ist während der gesamten Bauzeit mit einer Ersatztreppe zwischen der Engehaldestrasse und dem Aareweg sichergestellt.
August 2022

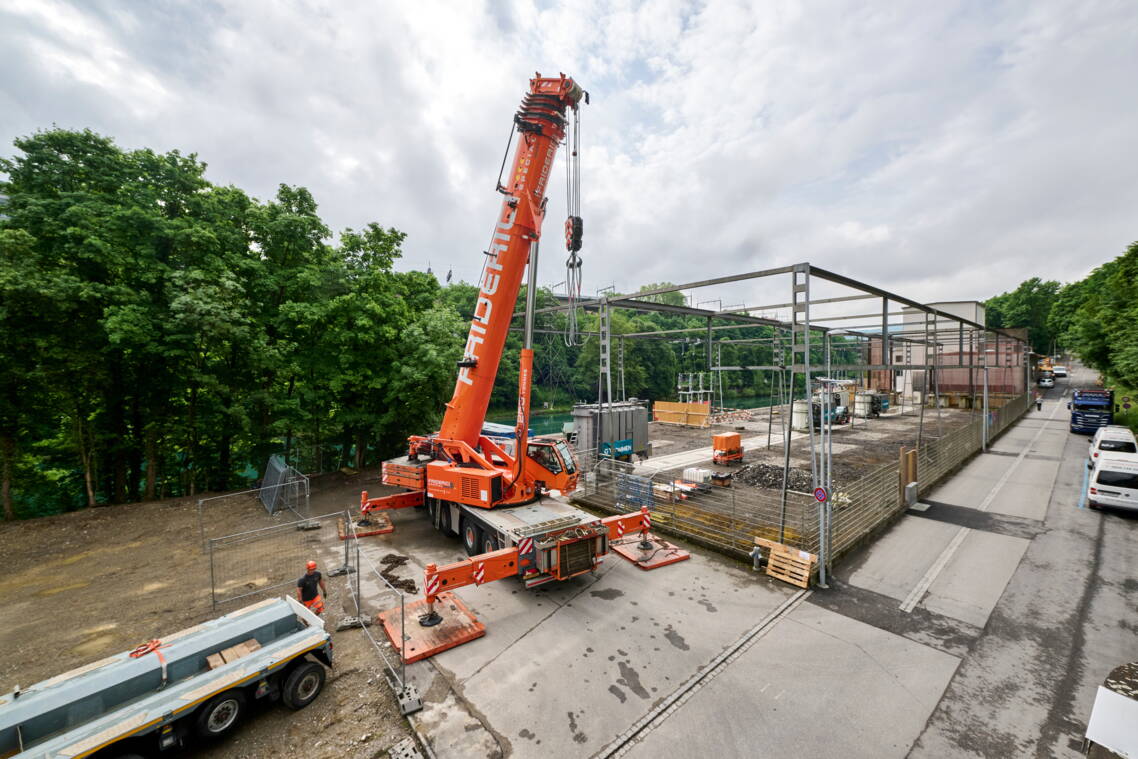

Für die Realisierung der Hochbauten wird ein Turmdrehkran gestellt. Der Kran steht auf einem Portal über der Engehaldenstrasse. Die Durchfahrt in der geforderten Strassenbreite ist jederzeit sicher gewährleistet.
Mai - Juni 2022
Zum Schutz der während der Bauzeit unter Betrieb stehenden Freiluftschaltanlage wird ein Schutzgerüst erstellt. Es dient der klaren Abtrennung zwischen Baustelle und Betrieb.
