Ende 2024 fand die erfolgreiche Inbetriebnahme der neuen Mittelspannungsanlage (MS-Anlage), der zwei Transformatoren sowie der Hochspannungsanlage (HS-Anlage) statt.
Im ersten Quartal 2025 steht nun die Inbetriebnahme der Hochspannungsleitungen an. Zudem erfolgen die Arbeiten für die Verkabelung der Mittelspannung.

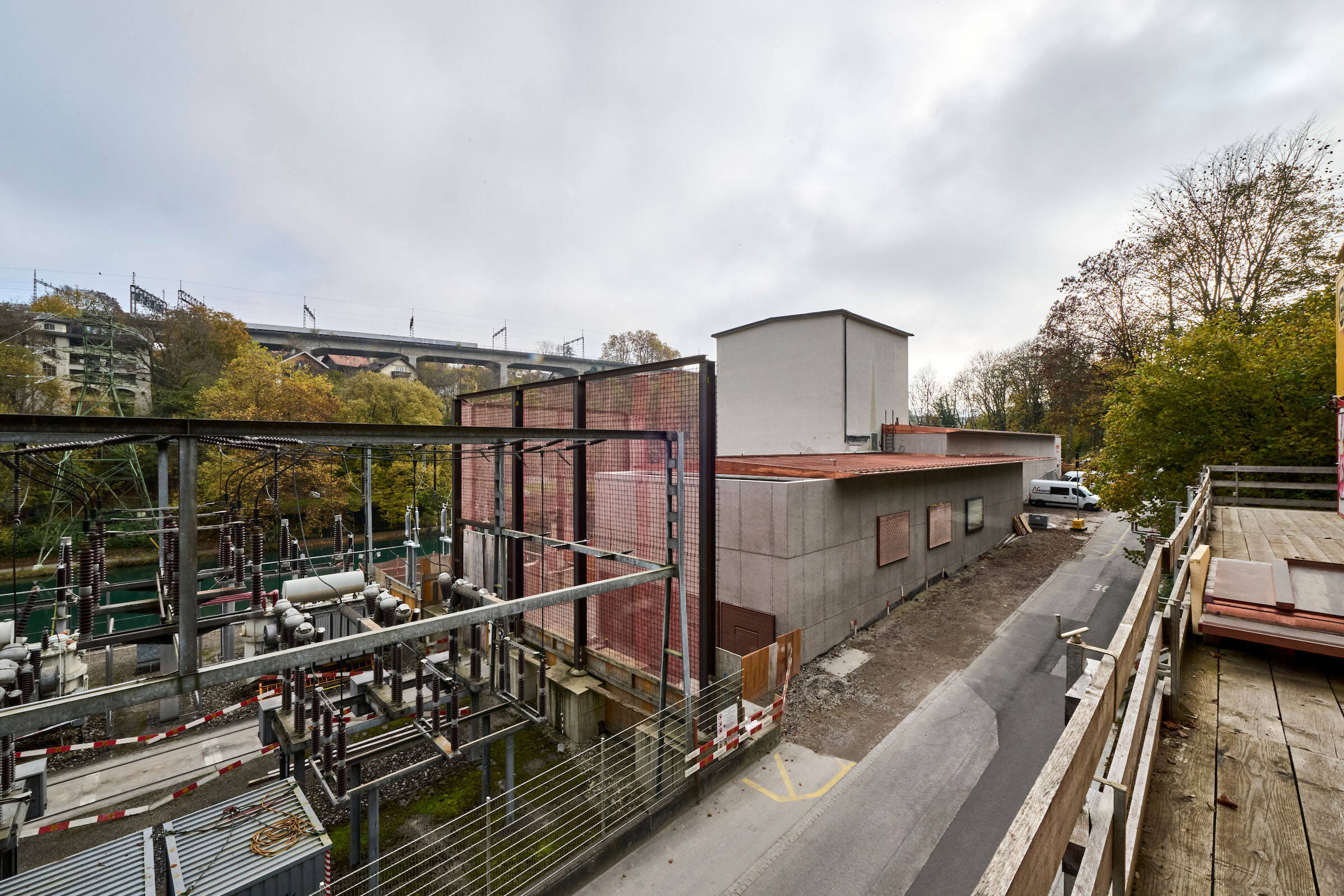

Im ersten Quartal 2025 laufen zudem die Vorbereitungsarbeiten für den Rückbau des Gebäudes sowie der luftisolierten Schaltanlage (air-insulated switchgear, AIS). Die bestehende Freiluftschaltanlage wurde im letzten Jahr durch eine moderne, kompakte Innenanlagen ersetzt und muss nun in einem nächsten Schritt rückgebaut werden. Zudem wird nach erfolgreicher Inbetriebnahme der neuen Mittelspannungsanlage das Gebäude der bestehenden Mittelspannungsanlage zurückgebaut. Die Rückbauarbeiten starten im zweiten Quartal 2025.
Das Wichtigste in Kürze

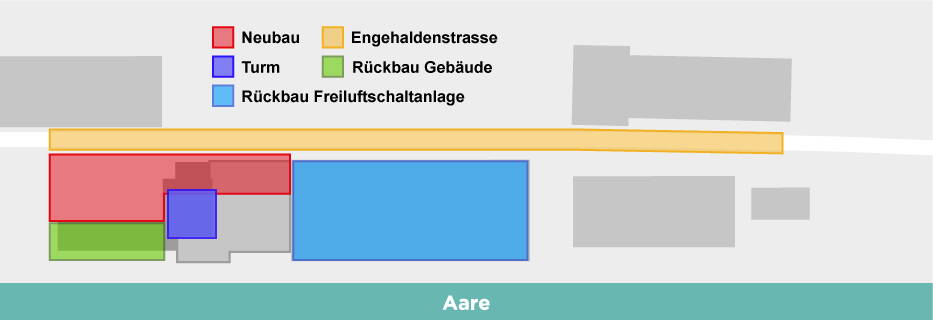

Bauarbeiten Abschluss Etappe 3:
Inbetriebnahme Hochspannungsleitungen
Verkabelung Mittelspannung
Vorbereitung Rückbau Gebäude und Freiluftanlage
Aufgrund der Bauarbeiten muss weiterhin mit Lärm gerechnet werden. Bei den Grabarbeiten in der Engehaldenstrasse kann es für die Benutzer der Engehaldenstrasse zu kurzen Verkehrseinschränkungen (Wartezeiten) kommen.
Bei Fragen oder Anliegen erreichen Sie Michael Früh, Projektleiter ewb, während den Erneuerungsarbeiten wie folgt:
Telefon +41 (0)31 321 31 08
