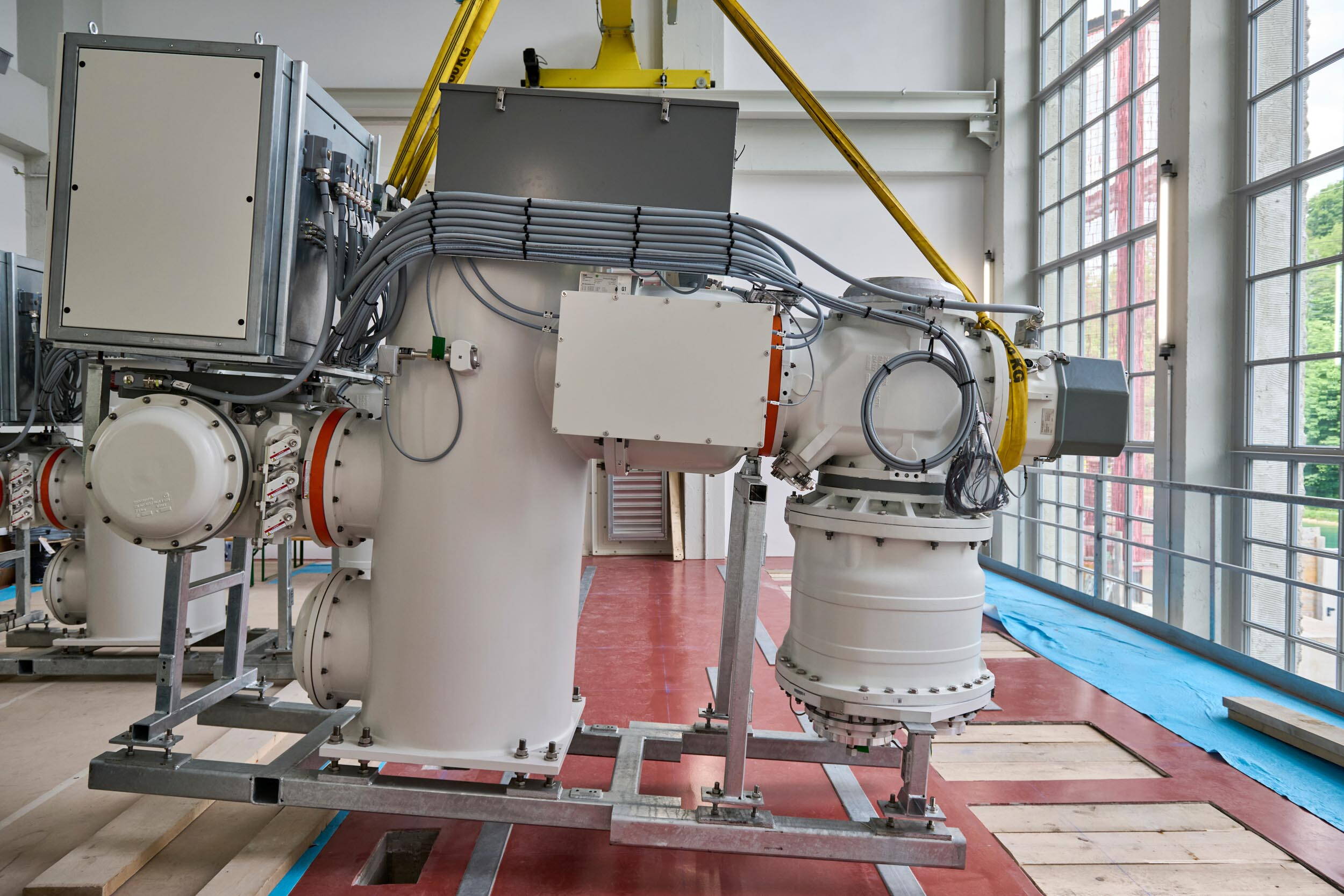

Im letzten Quartal erfolgten die erfolgreiche Anlieferung und Einbringung der grossen Primäranlagen – der Mittelspannungsanlage (MS-Anlage), der zwei Transformatoren sowie der Hochspannungsanlage (HS-Anlage). Die kompakte, gasisolierte Hochspannungsanlage wurde im Turm untergebracht. Die Anlage ersetzt die heutige rund 500 m2 Freiluftschaltanlage im Aussenbereich.
Nebst den Primäranlagen erfolgte die Anlieferung der benötigten Sekundärtechnik sowie der Netzkommandoanlage. Im dritten Quartal 2024 laufen Montagearbeiten, die erforderlichen Verkabelungen bei den energietechnischen Anlagen im Gebäude sowie die Erstinbetriebnahmen der neuen Anlagentechnik.
Im dritten Quartal laufen weiterhin die 2. Etappe der Tiefbau Arbeiten im Bereich der Freiluftanlage und des Gebäudes. Zudem werden diverse Kabelarbeiten umgesetzt wie unter anderem Arbeiten für die Einführung der neuen Hochspannungsleitung ins Gebäude.
Das Wichtigste in Kürze
Bauarbeiten Etappe 3 - Tiefbauarbeiten Engehaldenstrasse und Anlageninstallationen:
Tiefbauarbeiten Engehaldenstrasse
Montagearbeiten bei den energietechnischen Anlagen im Gebäude
Kabelarbeiten
Aufgrund der Bauarbeiten muss weiterhin mit Lärm gerechnet werden. Bei den Grabarbeiten in der Engehaldenstrasse kann es für die Benutzer der Engehaldenstrasse zu kurzen Verkehrseinschränkungen (Wartezeiten) kommen.
Bei Fragen oder Anliegen erreichen Sie Michael Früh, Projektleiter ewb, während den Erneuerungsarbeiten wie folgt:
Telefon +41 (0)31 321 31 08
info@engehalde.be
