Nach der erfolgreichen Anlieferung und Einbringung der neuen Anlagen im Gebäude, erfolgte die Montage und die erforderliche Verkabelung der energietechnischen Anlagen.
Im vierten Quartal 2024 finden die Site Acceptance Tests (kurz SAT) der Anlagen statt.
Dabei werden die neuen Transformatoren, die HS-Anlage sowie die MS-Anlage im Unterwerk geprüft und abgenommen. Danach steht die Inbetriebnahme der neuen Anlagen an. Dabei werden die Anlagen eingeschaltet und unter Spannung gesetzt.

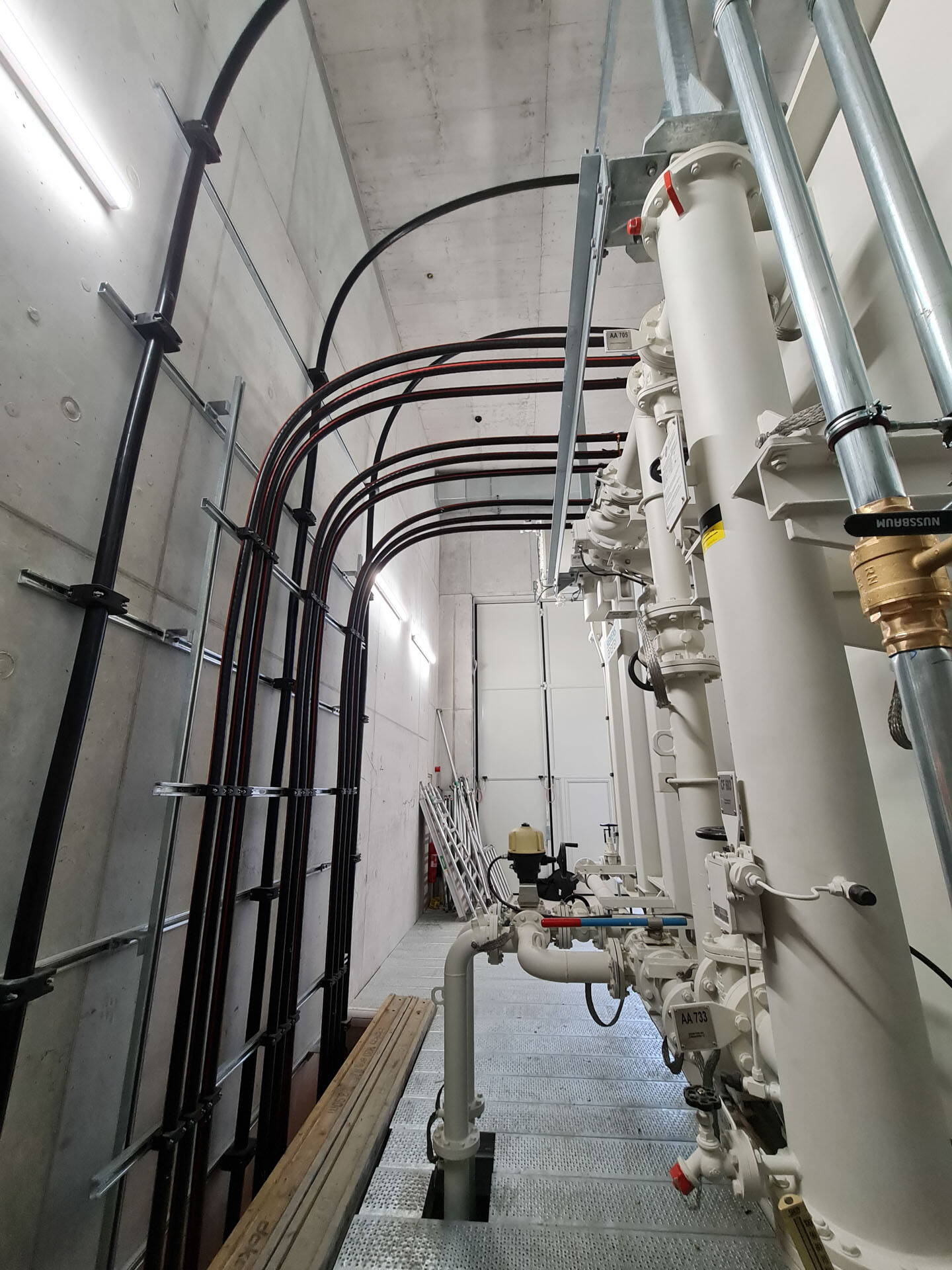

Im vierten Quartal sind zudem weitere Kabelzüge und Kabelanschlussarbeiten im Gang.
Der Zusammenschluss der Tiefbauarbeiten in der Engehaldenstrasse ist erfolgt und abgeschlossen inkl. Belagsarbeiten. Die Grabarbeiten vor dem Gebäude sind grössernteils abgeschlossen. Im vierten Quartal finden noch letzte Abschlussarbeiten statt.
Im Oktober 2024 wird mit den Grabarbeiten ab dem Übergangsbauwerk Richtung Stauwehr begonnen.
Das Wichtigste in Kürze
Bauarbeiten Etappe 3 - Tiefbauarbeiten Engehaldenstrasse und Anlageninstallationen:
Inbetriebnahme der energietechnischen Anlagen im Gebäude
Kabelarbeiten
Tiefbauarbeiten Engehaldenstrasse
Aufgrund der Bauarbeiten muss weiterhin mit Lärm gerechnet werden. Bei den Grabarbeiten in der Engehaldenstrasse kann es für die Benutzer der Engehaldenstrasse zu kurzen Verkehrseinschränkungen (Wartezeiten) kommen.
Bei Fragen oder Anliegen erreichen Sie Michael Früh, Projektleiter ewb, während den Erneuerungsarbeiten wie folgt:
Telefon +41 (0)31 321 31 08
info@engehalde.be
